Fortschritte

Schritt für Schritt zum Hobbithaus

August 2020: Dachdecken

Ein Großteil des Daches ist gedämmt und die Dachhaut liegt.

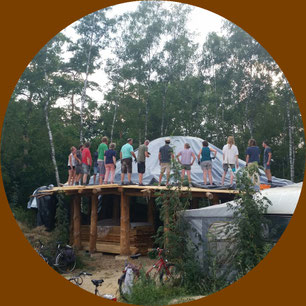

Juni 2020: Richtfest

Wir haben Richtfest gefeiert.

Mai 2020: Holzständerwerk

Der gesamte Ständerwerk ist fertig.


September 2019: Holzständerwerk

Der zentrale Kreis mit dem reziprokem Dach ist vollbracht.

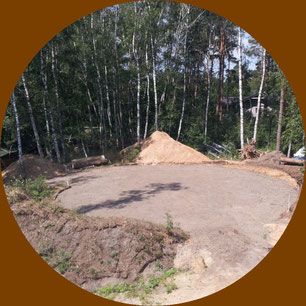

Juni 2019: Fundament

Das Schotterfundament ist fertig.

März 2019: Bauantrag

Unser Bauvorhaben ist genehmigt!

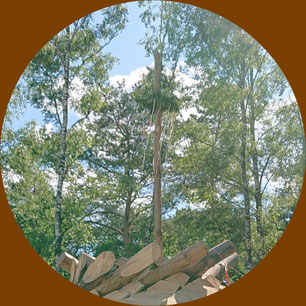

Mai 2018: Holzernte

Die meisten Stämme fürs Tragwerk sind gefällt und geschält.



In Zahlen

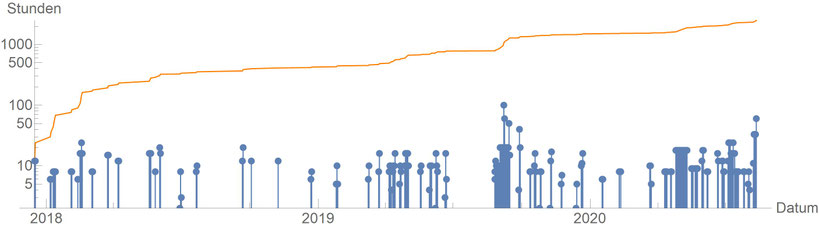

Über gut zweieinhalb Jahre wurden ca. 2550 Arbeitsstunden geleistet (verteilt auf 190 Tage). Gerechnet in "Personenarbeitstunden". Bei 10 Menschen und einem 10-Stunden -Tag sind so z.B. 100 Stunden Arbeitszeit möglich. Insgesamt erwarten wir ca. 4000 Arbeitsstunden.

Baukosten bisher 24 800 €.
Wir planen für insgesamt 35.000  ein bezugsfertiges Haus zu bauen.


Kommentare: 0
